隨著整體家居水平的提高,選擇家中央空調的用戶越來越多,除了空調本身的品質保證外,我們同樣注重安裝品質,安裝質量的優劣,影響著空調的使用性能,恒粵專業、規范的安裝,使服務質量更升一級。輔材選擇嚴把關三分產品七分安裝,在中央空調工程中,安裝輔材質量的好壞對中央空調的運行使用壽命有很大的影響。為保證家用中央空調的完美使用效果,格力在堅持做高質量空調,執行一流施工標準的同時,更對空調安裝的細節部分——輔料的品質嚴格要求,以求完美。
安裝隊伍常培訓系統化的培訓機制,幫助安裝隊伍提高了安裝水平,每一個家裝核心經銷商都經過三層培訓,產品培訓、安裝培訓及售后培訓,安裝培訓又分為三個層面,即安裝知識理論培訓,安裝技能實操培訓及安裝技能考核,安裝隊伍經常性的培訓,確保優秀的安裝質量。
施工步驟按規范格力嚴格要求,規范了每一道安裝工序,確保每個施工步驟按規范操作。
工作質量有保障恒粵對每一道安裝工序都提出驗收要求,工程質量有保障。
專業安裝:
只有好的產品,沒有好的施工工藝,同樣會影響空調的使用效果。格力家用中央空調,標準化的安裝工藝,為您締造和諧、舒適、放心的家居生活空間。
1.室內機吊裝內機吊裝需注意以下幾點:a.與客戶、裝修方溝通協商好機組安裝位置,保證機組送、回風通暢,送、回風無短路現象,檢修口能方便檢修機組;b.室內機吊裝應水平,可用水平尺檢測;c.室內機吊裝完成后應做好防塵、防水保護,即對機組進行包裹保護。

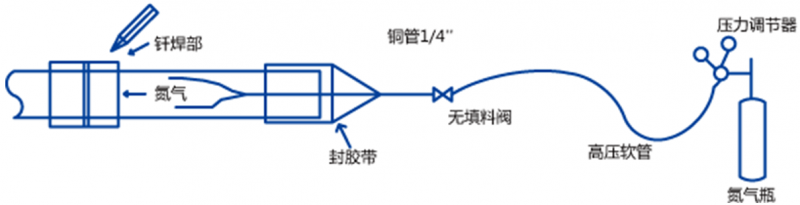

2.冷媒銅管安裝銅管橫平豎直布管,保證美觀。銅管安裝過程中應重點注意以下幾點:a.銅管存放和配管過程中必須保證封口,避免灰塵雜質進入;b.銅管焊接時必須持續充氮保護,避免銅管內壁產生氧化皮雜質;充氮壓力不需很大,微微有氣出來通過焊點即可;

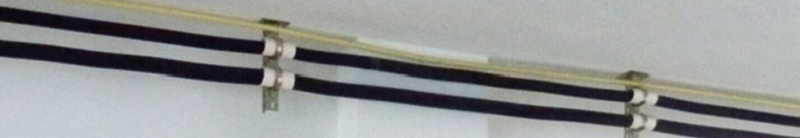

c.銅管每隔1米做一個支架固定,間距不宜過大,避免銅管下垂;

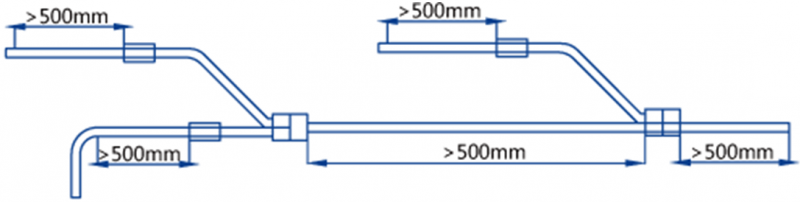

d.分歧管前后應保證500mm的直管段長度,且分歧管必須水平安裝,保證分流均勻;

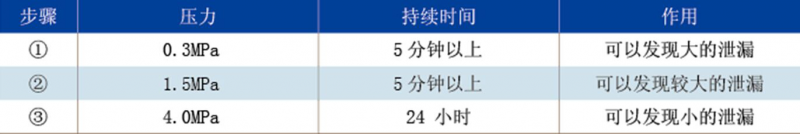

3.氣密性試驗銅管焊接完成后必須對銅管進行壓力試驗,保證銅管系統無泄漏,具體操作如下:a.將干燥的氮?dú)獬淙脬~管和室內機系統,禁止接室外機進行壓力試驗;b.分三個階段加壓至試驗壓力,R410A冷媒系統試驗壓力為4.0MPa,R22冷媒系統試驗壓力為2.8MPa;c.在試驗壓力穩定后記錄下此時的壓力表讀數及環境溫度值,保壓24小時,在排除環境溫度對壓力的影響后(溫度升高或降低1℃,壓力升高或下降0.01MPa),對比前后壓力表讀數,壓差不大于0.02MPa的說明保壓合格;d.若保壓不合格,必須查到漏點并解決,然后再重新進行氣密性試驗,直至合格。e.保壓合格后,應將壓力降低至1.0MPa左右,避免銅管系統長時間為高壓狀態。
4.冷凝水管安裝冷凝排水管是將空調產生的冷凝水順利排出,安裝時應注意以下幾點:a.冷凝水管的水平管應坡向排水口,坡度應符合設計要求。當設計無規定時,機組接管處坡度應保證1%及以上,水平干管坡度應保證3‰及以上;

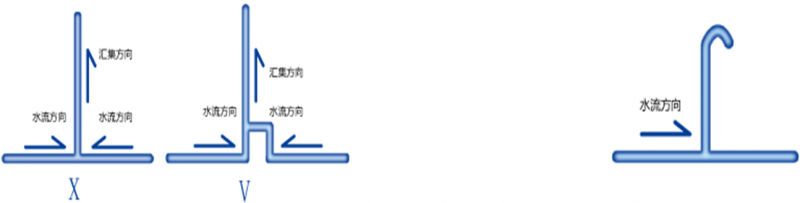

b.冷凝排水管匯流時禁止出現相向?qū)α鞯那闆r;
c.排水管的固定間距為0.8~1.0m/個;d.冷凝排水管應單獨設置,嚴禁接入污水管、糞水管,避免異味進入室內;e.對于集中排水系統,水平排水管每6米應設置一根通氣管與大氣連通,豎直排水管應在最高處設置一根通氣管,且通氣口必須向下,避免雜質灰塵等的進入;f.排水管安裝完成后應進行試水試驗,確保水能順利排出
5.室外機安裝a.室外機應選擇通風良好的地方安裝,應避免背面進風側離墻太近,避免出風百葉窗密集或受阻檔,導致?lián)Q熱不好的情況發生;b.考慮室外機噪音的影響,室外機應遠離臥室、書房安裝;c.室外機應選擇在較容易檢修的地方;d.室外機應減震固定;e.室外機安裝應考慮其制熱時冷凝水排放的問題。
